一、项目概况
本项目为新疆乌鲁木齐天山区西后街集中办公区新建大轿厢机械式立体车库,共建 7 座车库、14 个出入口,总泊车位 420 个,建筑 8 层(地下 2 层小车位、地上 6 层分 SUV / 小型轿车车位),设备最大承载 2500KG,整机使用年限 30 年,耐火等级一级。

项目落地乌鲁木齐深冬施工窗口期,全域长期暴雪覆盖,路面、场地持续积雪结冰,面临三大核心硬考验:
一是极端低温环境,全年最低温可达 - 30℃,钢结构构件露天放置一夜便完全覆雪结冰,高空吊装、焊接、设备接线作业存在重大防滑、冻伤、设备冻损安全隐患;
二是交付周期极度紧张,整体全流程工期仅 3.5 个月,设计、生产、安装、验收多工序高度压缩,无缓冲工期;
三是地域特种设备监管特殊要求,新疆特检院明确本地项目主钢结构禁止现场焊接,设备、电控元器件均需适配高寒工况。
作为本项目经理,需要牵头统筹从立项、设计、生产、发货、现场安装、特种设备验收至售后运维全链条管理,通过前置风险预判、多线并行管控、冬季专项安全保障、人文团队激励等精细化管理手段,带领全体设计、生产、施工人员克服极寒、工期紧、春节停工风险多重难题,项目最终按期圆满交付,一次性通过特检院全项验收,同时形成高寒地区大型立体车库标准化管理落地模板。
二、立项阶段:前置全盘风控,从源头规避全流程隐患
项目立项初期,坚持 “先踏勘、再定方案、同步明确权责” 管理思路,提前规避同类项目复盘暴露出的底层设计、合同、土建冲突问题:
2.1 现场土建前置排查,规避空间冲突缺陷

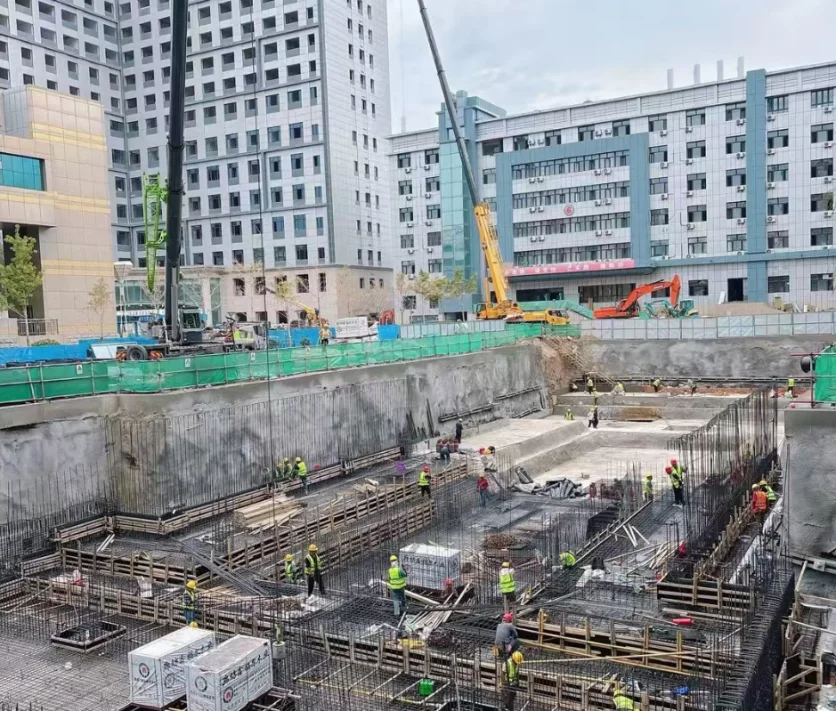

带队联合土建、结构设计团队实地勘测,提前梳理出升降导轨立柱与挡土墙、地下集水坑重叠冲突隐患,同步协调土建单位优化基础规划,彻底解决同类项目后期立柱偏移、大面积开孔校正的返工问题;同步复核土建施工标准,提前约定土建完工后全区域标高复测机制,规避负二层地面高低差、出入口层高误差超标的质量通病。

2.2合同权责清晰划分,消除边界模糊风险
针对过往项目预埋件生产、制作、安装责任无明确约定的痛点,立项阶段在合同中细化预埋件全流程权责,明确甲方、生产厂、安装班组三方分工,避免后期推诿误工。
2.3 提前对接本地监管,锁定地域规范要求
主动对接新疆特种设备检验研究院,提前获取本地钢结构施工硬性标准 —— 主钢结构严禁现场焊接,同步纳入设计、生产前置约束,所有主梁、横梁连接全部工厂预制拼接,杜绝后期大规模整改。
2.4高寒工况专项前置规划,长周期物料提前备货
结合乌鲁木齐 - 30℃低温环境,牵头完成设备低温定制方案论证,确定诺德加热型电机、施耐德耐低温伺服电控、低温专用线缆、耐低温材质钢结构件选型;针对电机等 6 周以上长周期物料,立项阶段直接下达备货计划,从源头解决工期延误风险。
三、设计阶段:多专业交叉并行,图纸会审一次性消除设计缺陷
项目总周期仅 3.5 个月,常规线性设计流程完全无法满足节点要求,我制定2.5 倍人力投入、多专业同步交叉设计管理方案,中秋、国庆全员加班推进图纸输出:
- 3.1多轮联合图纸会审,全覆盖优化设计瑕疵
组织机械、土建、电控、安装、特检多方会审,提前解决全系列设计短板:优化钢筋排布密度适配预埋件安装;将大尺寸检修网板一分为二降低现场安装难度;完善机房检修爬梯配套平台,出入口检修通道方案同步纳入审图标准;优化横移台车对角导向、缓冲器失效、翻板缝隙、接驳台阶等机械结构缺陷;调整出入口车轮检测开孔尺寸、优化花纹盖板降噪结构、改良阻车缓冲垫厚度,从设计端杜绝现场改造。 - 3.2本地化差异化专项设计
对比常规载车板式车库,针对新疆项目大轿厢抱轮式搬运、直进直出回转、2500KG 重载、SUV 分层停放需求,单独优化设备框架、横移回转平台结构;区分地下 2 层小车、地上 SUV 车位尺寸,匹配本地公务用车停放需求。 - 3.3低温设备专项设计优化
统筹电控团队升级全套低温适配方案:电机减速箱内置电加热装置、电控柜加装保温层与温控加热片、更换 - 30℃专用传感器与减速机,所有结构件选用耐低温钢材,完整覆盖严寒运行需求。
四、生产阶段:工厂模块化预制,前置预装配规避现场返工
为匹配新疆本地 “禁止现场主梁焊接” 监管要求、压缩现场安装工时,我采用全构件工厂预制、整机车间预装配生产管控模式,所有核心机械、钢结构部件在车间完成加工、试装、质检,大幅降低零下户外施工工作量。
4.1模块化拆分生产,整机车间预装配制度
将车库拆分为驱动行走单元、轿厢载车框架、泊位钢架、电控总成四大独立模组,车间内完成完整拼装校验:

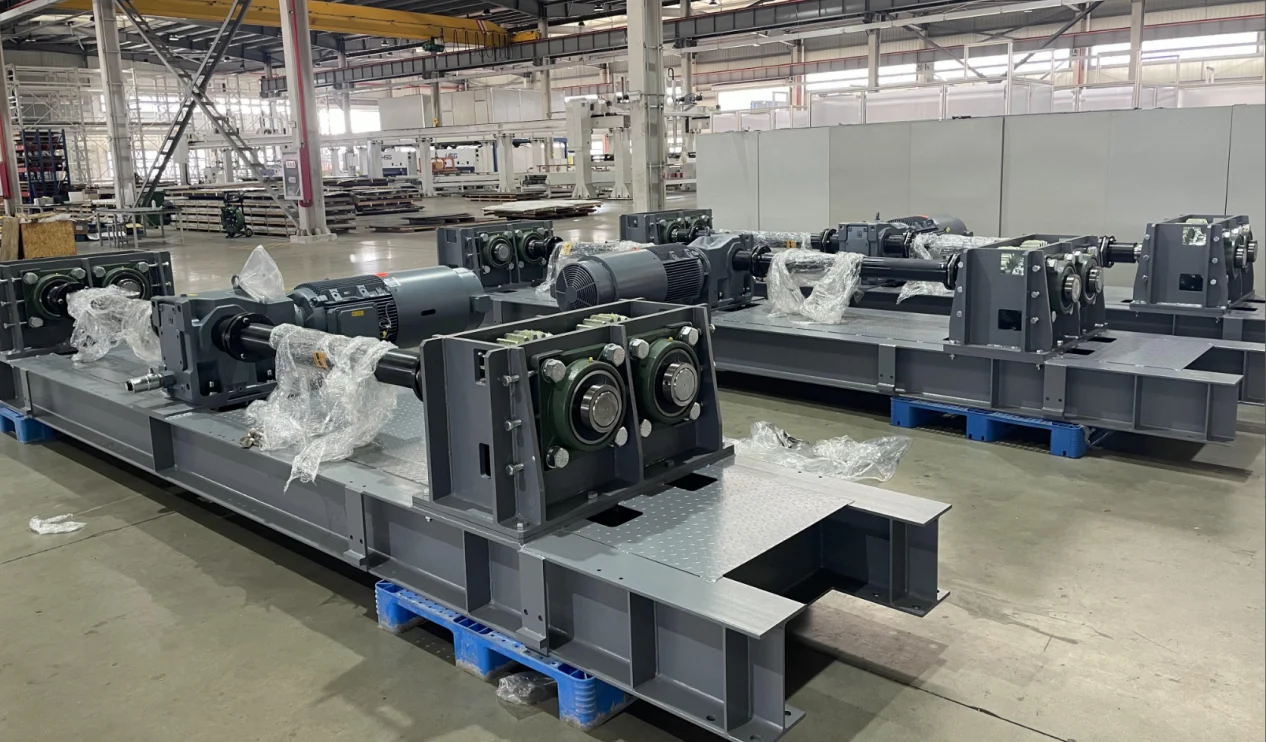

驱动行走模组集成电机、减速机、行走轮系一体化出厂,统一编号防护,现场仅需螺栓对接,无需二次拆装校正;
轿厢载车框架整体焊接成型,出厂前完成平整度、孔位精度全检,规避新疆现场低温下切割、校正作业;
所有钢构件出厂前完成尺寸校验、探伤检测,高强螺栓统一做防锈防冻防护,从源头消除现场返工。
- 4.2驻厂质检闭环管控
派驻专职质检人员全程驻厂,建立构件唯一编号台账,统一喷涂标识,杜绝编号混乱、错发漏发;严格执行预装配验收标准,若出现孔位偏差、框架变形、传动卡顿问题,车间内直接整改完毕再放行,不把问题留到零下施工现场。 - 4.3分批次错峰排产计划
拆分标准件、非标件、电控件生产周期,低温专用电机、加热电控等长周期部件优先排产,每日更新生产进度台账,保障各模组配套物料同步完工,为分批次发运创造条件。
五、发货与收货:标准化台账管理,建立双人清点闭环机制
针对过往项目发货清单模糊、标准件滞后、现场清点疏漏三大痛点,建立标准化物流管控流程:
- 5.1模组化分类发货清单
将车库按独立模组拆分物料清单,统一物料编码、标注安装区域、构件用途,大件钢结构、电控小件、标准配件分批次分区运输,清单随货同行,现场班组可快速分类清点。 - 5.2到货双人复核制度
明确每批次物料到场后,仓库管理员 + 安装班组长双人联合清点,签字确认物料数量、规格,缺件、破损件当日同步反馈生产端补发,杜绝缺件停工等待。
- 5.3低温运输防护管控

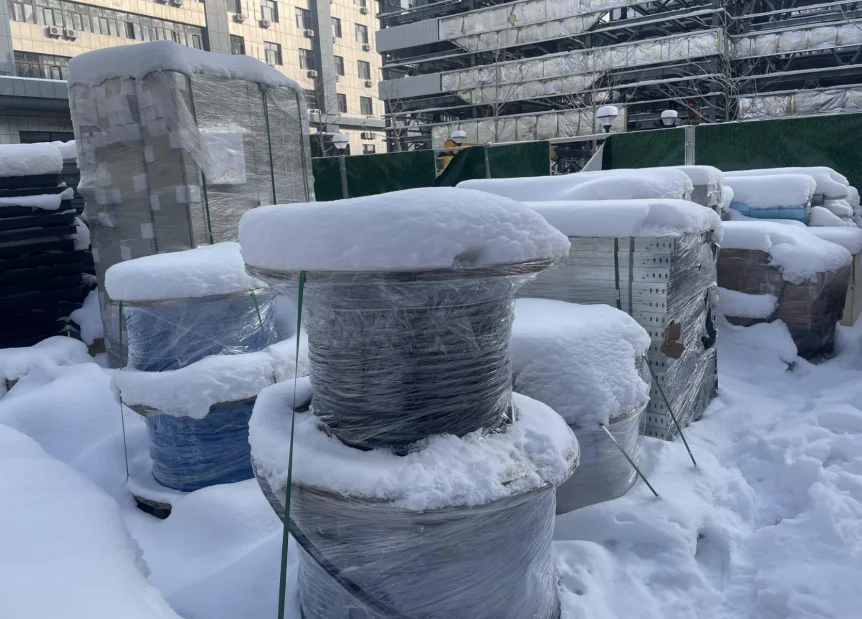

协调物流分批次错峰运输,避开新疆暴雪极端天气,钢结构大件采用加厚保温篷布全覆盖,防止运输途中结冰锈蚀;线缆、电控元器件单独保温包装,避免低温冻损。
六、现场安装阶段:极寒鏖战 + 春节全员坚守,安全与进度双线保障


本阶段是项目管理难度最大、最考验团队凝聚力的环节,施工全程处于乌鲁木齐深冬,场地长期积雪堆积,到场物料露天堆放一夜便完全被大雪覆盖,钢结构、线缆表层结冰,高空吊装、钢结构拼接、电控接线均存在极大安全风险;同时恰逢春节假期,人员流失、工期停滞风险巨大。我从安全管理、工期统筹、人文关怀三方面同步落地精细化管理措施:
6.1极寒冬季施工专项安全管控
- (1)每日提前除冰除雪作业机制
每日早班提前 1 小时进场,组织班组对钢柱、钢梁、吊装架、爬梯、到场物料全面清雪除冰;高空作业人员强制穿戴加厚防寒防滑劳保鞋、防冻手套、防滑安全绳,现场专职安全员全程盯防高空作业,杜绝结冰打滑坠落、金属冻伤事故。 - (2)错峰施工工序优化
避开凌晨 0-8 点极寒时段,将高空吊装、钢结构螺栓拼接安排在白天温度相对较高时段;所有电控接线前提前将线缆、控制柜移入保温棚解冻,防止低温线缆脆裂破损。 - (3)现场防寒后勤保障
施工现场搭建封闭式保温临时宿舍,配备 24 小时热水、取暖设备,足额发放防寒服、保暖护具,定时供应热饮、热餐;每日班前会同步开展低温防冻、防滑、用电安全专项交底,兼顾施工安全与人员健康。
6.2极限工期人力统筹,昼夜不间断并行施工
调配 20 名以上专业安装工人,划分 7 个车库分区同步并行作业,实行两班倒轮班制度;为追赶交付节点,多次开展夜间连续吊装施工。

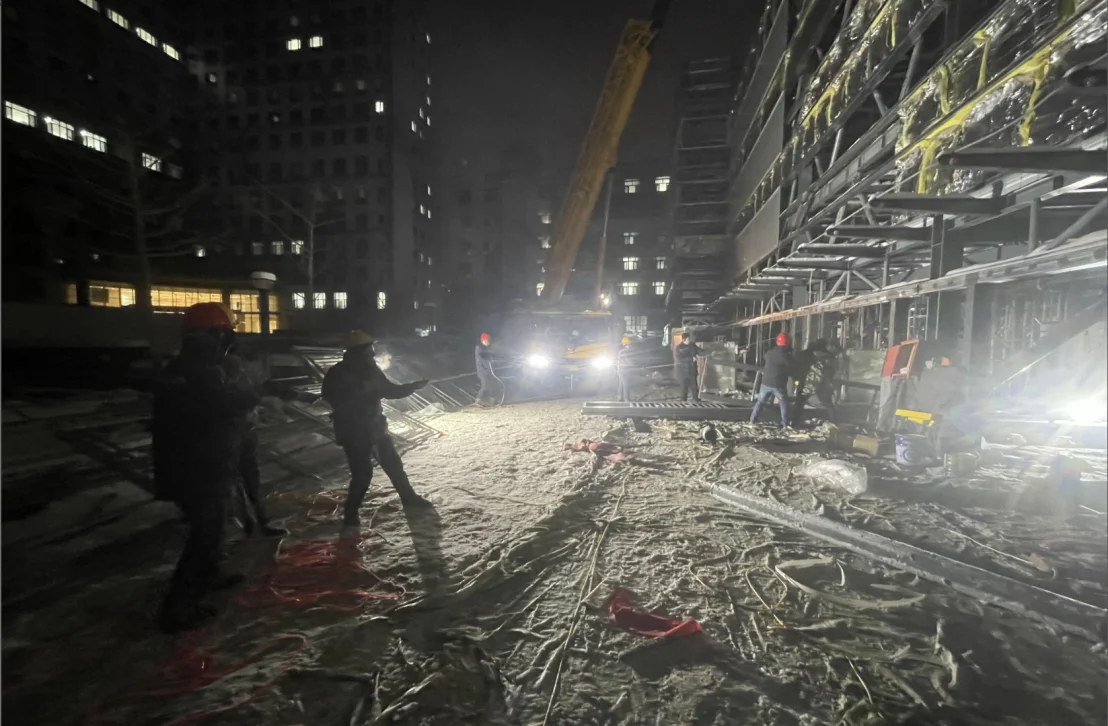

零下二十多度的深夜,场地积雪泥泞、寒风刺骨,吊车灯光成为现场唯一光源,施工人员裹着厚重棉衣,依旧坚守吊装、钢架拼接作业;我全程驻场统筹调度,夜间驻守现场协调吊车、物料、土建交叉施工,每日凌晨召开进度复盘会,当日问题当日闭环整改。
6.3春节全员驻场坚守,全员奉献守住交付节点

为避免春节停工直接导致项目逾期,节前组织全员动员沟通,全体施工、技术人员主动放弃返乡团圆,整个春节假期施工现场一日未停工。户外金属构件接触瞬间冻僵,工人依旧坚持高空安装、管线敷设;技术人员在简易保温区域不间断开展设备联调。

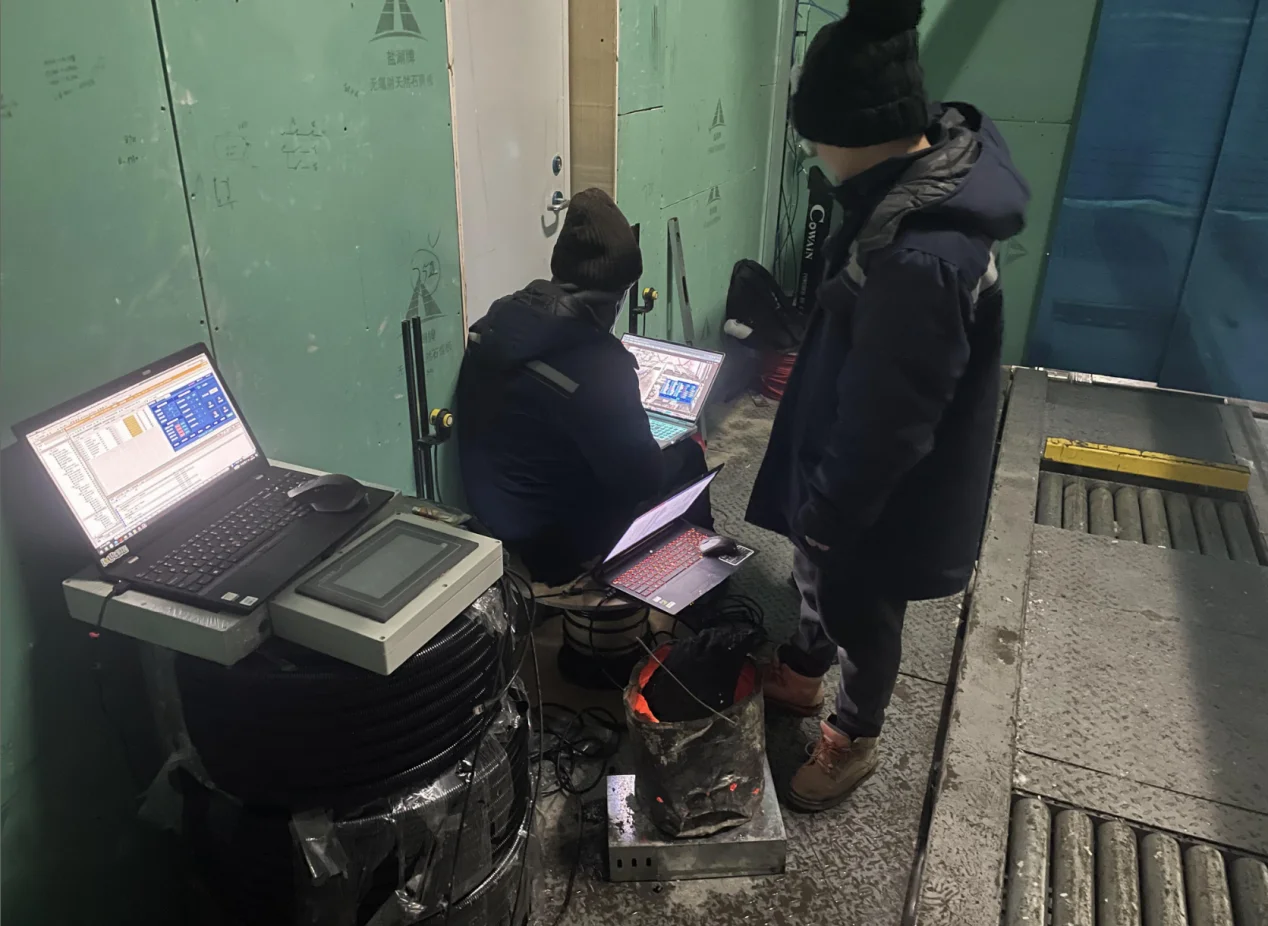

机械、电控技术人员蹲守调试点位,多台笔记本同步运行程序,反复测试低温下升降、横移、安全保护装置运行参数,针对极寒环境下电控启停延迟、传感器冻敏等问题现场优化调试方案,保障车库整套系统适配本地冬季工况。

现场同步落地前期设计优化项:机房检修爬梯增设操作平台、统一横移台车接线盒固定点位、调整翻板端部倒角消除接驳台阶、优化对角缓冲器与导向轮结构,所有设备细节缺陷全部在安装阶段整改到位。
七、验收阶段:分阶自检 + 提前对接监管,一次性通过特种设备核验
为避免验收阶段集中整改,我制定分模块分层自检、预验收、正式特检三级验收流程:
- 7.1分项分段自检
基础土建、钢结构主体、提升轿厢、横移台车、出入口设备、电控系统分模块逐项自检,留存完整检测记录,发现缝隙、高低差、设备故障提前调试整改; - 7.2预验收提前对接特检院
项目完工 80% 时主动邀约新疆特检院工程师现场预核验,针对缓冲装置、安全防护、低温电控系统、工厂预制钢结构拼接结构提前沟通优化,补齐所有合规项; - 7.3全系统联动型式试验

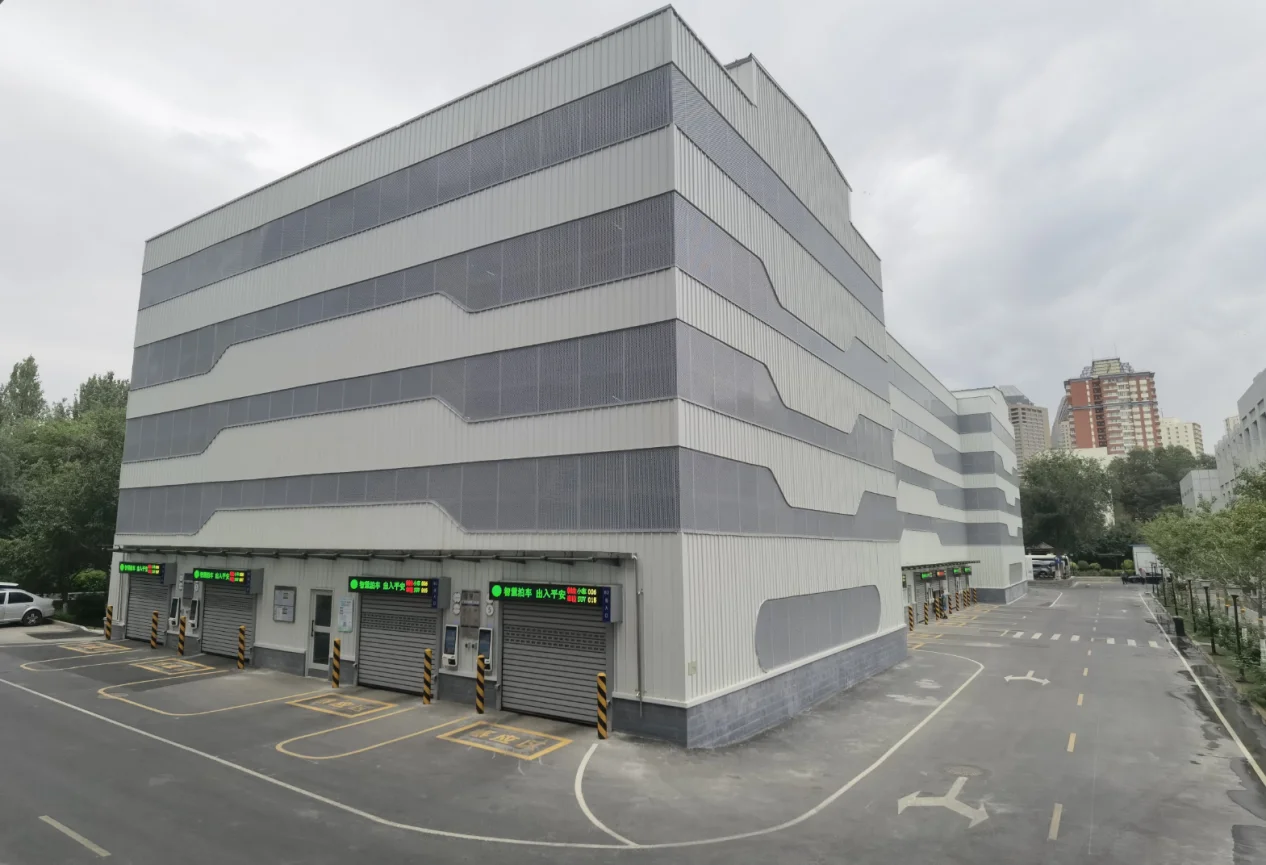

完成 420 个车位全流程存取车联动测试,横移回转、升降、抱轮搬运系统运行平稳,缓冲器、限位、防坠落安全装置全部达标,项目一次性通过特种设备型式试验与竣工验收,无整改项。
八、售后前置布局:本地化长效运维,适配新疆高寒长期使用
项目交付并非管理终点,我提前规划本地化售后保障体系,消除甲方后期运维顾虑:
- 8.1本地备件前置储备
在乌鲁木齐设立项目专属备件仓,提前备货低温加热电机、伺服驱动器、耐寒传感器、链条、缓冲垫等核心易损件,低温专用配件单独分类存放; - 8.2本地运维团队实操培训交接
安排总部电控工程师驻场 15天,对甲方运维人员全流程实操培训,重点讲解低温设备启停、电控加热系统维护、冬季钢结构除冰保养专项操作; - 8.3 7×24 小时高寒应急响应机制
建立新疆区域专属售后对接群,总部技术团队 + 本地运维人员双线响应,零下低温设备故障可 4 小时内到场处置,保障车库全年稳定运行。
九、项目管理总结与团队致谢
本项目在 3.5 个月极限工期、零下 30℃极寒施工、本地特殊特种设备监管规范、春节人员短缺多重压力下顺利交付,核心依托全周期前置风控、工厂模块化预制减现场工作量、多工序交叉并行精细化管理、以人为本的现场统筹四大管理思路。依托前期图纸会审、整机车间预装配、本地钢结构预制等管理动作,彻底规避同类项目中预埋件偏差、钢结构现场切割、设备装配缺陷等全流程返工问题,充分验证高寒地区大型机械式立体车库全链条管控模式可行性。
项目圆满落地,离不开全体一线施工人员的无私奉献:深冬暴雪、寒风刺骨,大家主动放弃春节团圆,昼夜坚守吊装、安装、调试一线,不畏严寒、连续赶工,用坚守守住交付节点;设计、生产、后勤、技术团队跨区域全程联动,高效响应现场各类变更与整改需求,形成上下一心、协同攻坚的团队合力。
本次新疆西后街项目形成一套适配西北高寒地区大轿厢机械式立体车库标准化管理方案,为后续西北低温区域同类项目提供完整可复制的立项、设计、生产、施工、运维管理参考模板。
